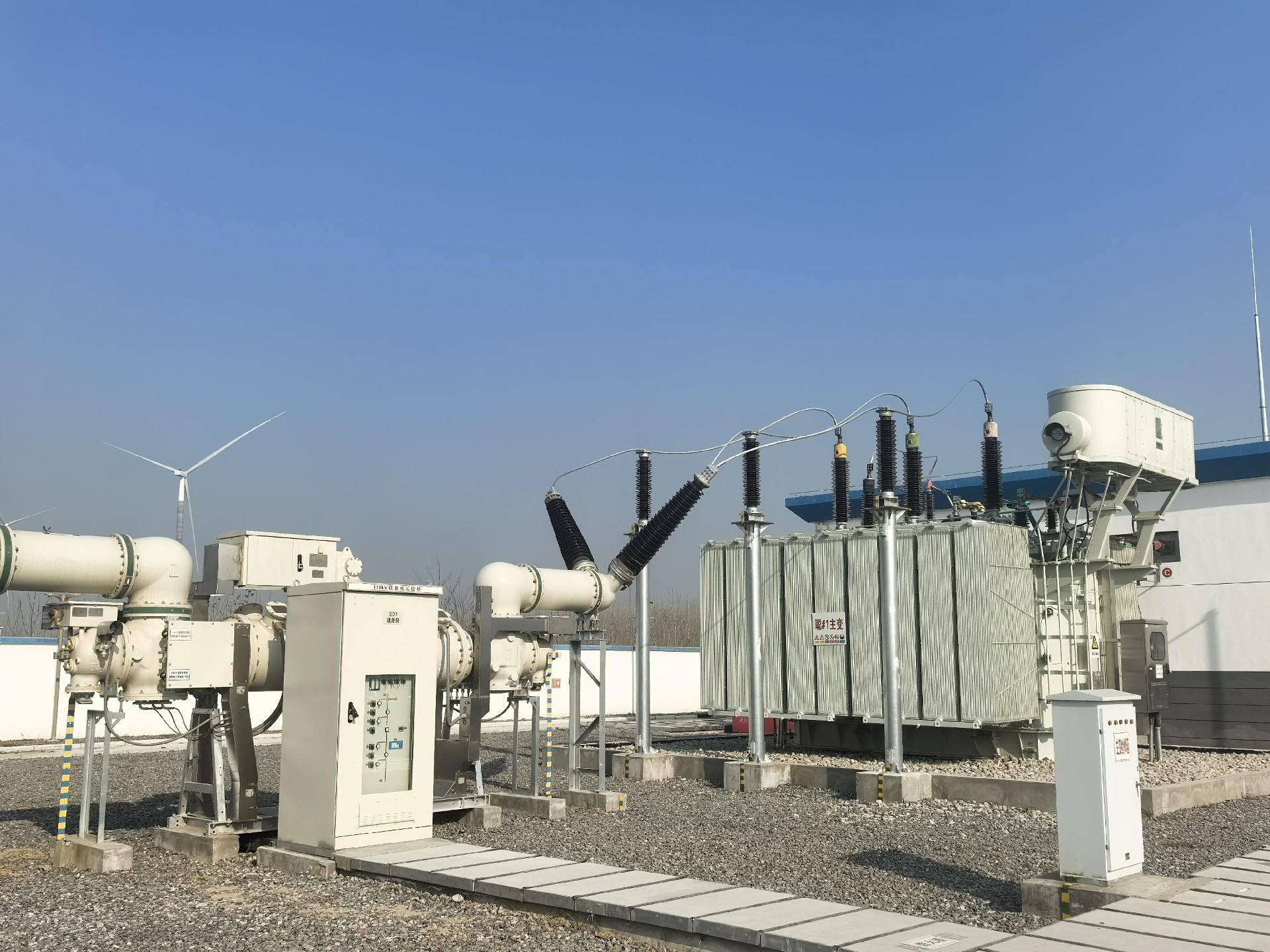

2024年12月11日,開封城建集團下轄的河南電建新宋風杞縣西寨林場100MW風電項目升壓站于下午14時59分成功完成倒送電操作。整個過程耗時4小時,無故障報警,各級開關零跳,標志著項目已具備后續調試和向外送電條件,并網投運正式進入倒計時。
為確保倒送電一次成功,業主項目部統籌謀劃、科學安排,組織各參建單位召開試運工作部署會,對照受電前監督檢查細則逐條核對,全面排查設備缺陷、核查保護定值,提前完成各項準備工作,并對相關人員進行詳細的安全技術交底,落實現場受電步驟及安全措施,于上午率先完成變電站三次沖擊試驗,確認檢測指標正常后正式開始倒送電工作。
正式倒送電期間,現場運維人員嚴格執行操作票制度,嚴監視相關設備運行狀態,規范使用調度術語,及時接收和回復調度命令,有條不紊完成相關檢查及操作任務。下午14時59分,經過定相、核相檢驗相序正確,升壓站110千伏配電系統受電成功,該項目向首批機組投產發電又邁進了堅實的一步。
接下來,杞縣風電項目團隊將始終秉持堅韌不拔、勇往直前的精神風貌,積極響應開封城建集團的工作部署,集中力量推動項目進展,力爭在規定時間圓滿實現并網目標。
